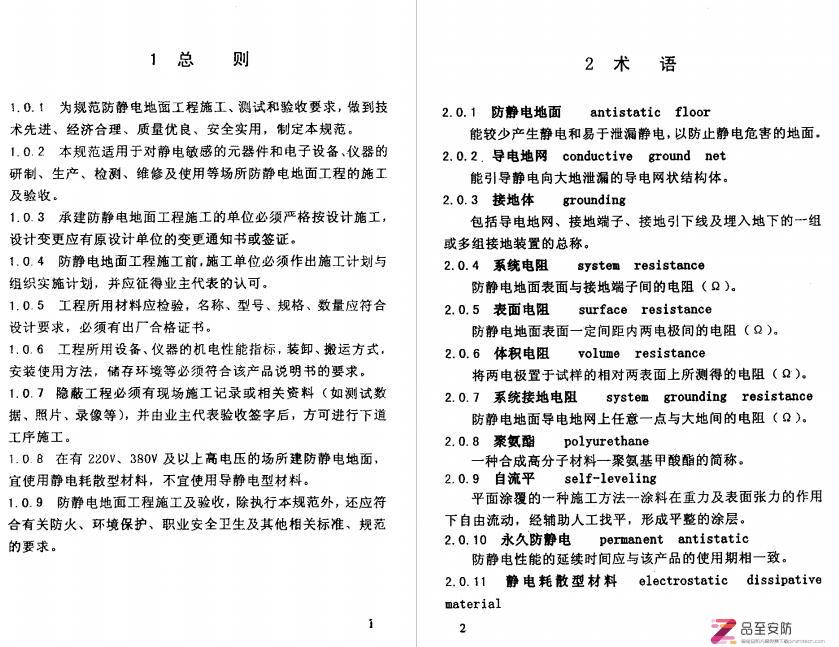

中华人民共和国行业标准
防 静 电地 面 施工 及 验 收 规 范
Construction
and acceptance
code
for antistatic floor
SJ/ T31469-2002
主编单位:信息产业部电子工程标准定额站
批准部门:中华 人民共和 国信 息产业 部

施行日期:2 0 02 年5 月1 日


《防静电地面施工及验收规范》(以下简称 “本规范 ”)是
根据信息产业部
关于 下达一九九九年电子工程建设标准定额
编制修订计划的通知》(信规【1999]16号 )要求,为提高防静
电地面的施工与验收质量,规范防静电地面的施工与验收准则,
由电子工程标准定额站会 同中国电子基础产品装各公司等单位
共同编制而成。
在编制过程中,编制组认真总结了我 国防静电地面的施工
与验收经验,参考国内外有关资料,广泛征求意见,反复修改
最后 ,召开了审查会议,会同有关专家定稿。
本规范包括防静电现浇水磨石地面、聚氯乙烯(PVC)地面、
聚氨醋自流平地面和活动地板地面的施工及验收。共分八章和
三个附录。其中:“防静电现浇水磨石地面”由中国电子基础产
品装备公司起草;“防静电聚氯乙烯 (Pvc)地面”、“防静电活
动地板地面”由浙江金华天开电子材料有限公司起草;“防静电
聚氨酷自流平地面”由河北保定市万达环境技术工程公司起草。
本规范在编制过程 中,得到中国电子工程设计院、信息产
业部电子第十一设计研究院、西安工程科技学院、河北大学、
淄博防静电产品研究所、信息产业部防静电产品质检中心等单
位专家的指导与帮助。
本规范由信息产业部电子工程标准定额站负责解释和管
理 。
随着国民经济的不断发展,新工艺、新技术、新材料将不
断涌现。请各单位在执行过程中认真总结经验.积极提出改进
意见,将意见和资料寄送信息产业部电子工程标准定额站 (通信地址:北京市海淀区万寿路27号;邮政编编:100036),供
今后修订时参考。
本标准主编单位、参加单位和主要起草人名单
主 编 单 位:信息产业部电子工程标准定额站
参 编 单 位:中国电子基础产品装备公司
浙江金华天开电子材料有限公司
河北保定万达防静电工程公司
中国电子工程设计院

信息产业部电子第十一设计研究院

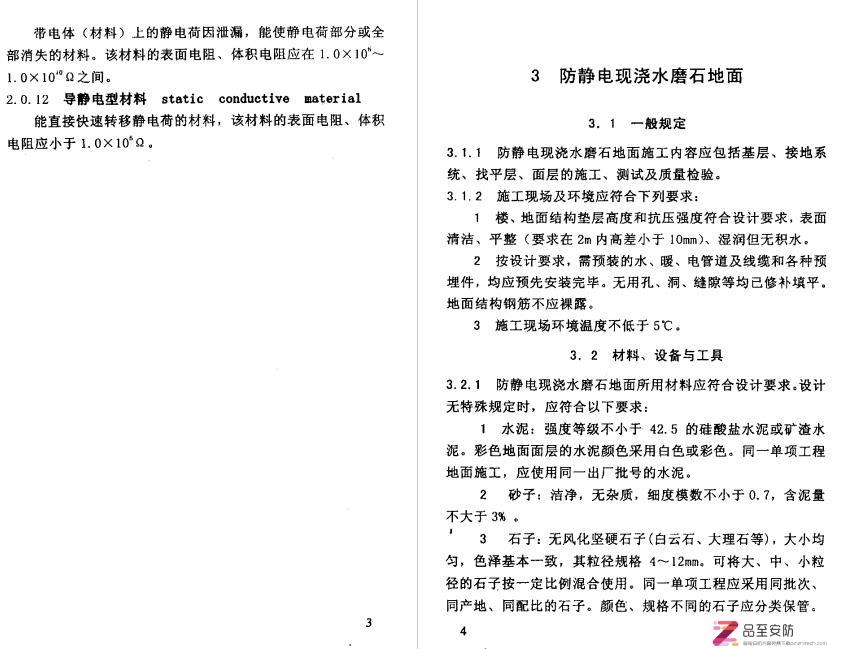

4 防静电聚氛乙烯 (PVC)地面
4.
1 一般规定
4.1.1 防静电聚氯乙烯 (PVC)地面施工内容包括基层处理、
接地系统安装、胶水配制、防静电聚氯乙烯 (PVC)贴面板 (以
下简称贴面板)的铺贴与清洗等施工、测试及质量检验。
4.1.2 施工现场温度应在 10-35℃间;相对湿度不得大于
80%:通风应良好。室内其它各项工程施工应已基本结束。
4.2 材料、设备与工具
4.
2.
1 施工用材料应符合以下要求:
1 贴面板:物理性能及外观尺寸应符合
《防静电贴面板
通用规范》SJ/T11236的要求,并具有永久防静电性能。其体
积及表面电阻:导静电型贴面板的电阻值应低于 1.0X1了.,
静电耗散型贴而板的电阻值应为 1.oxI护-I.oxI以4,
2 导电胶:应是非水溶性胶,电阻值应小于贴面板的电阻
故,粘结强度应大于3X
10'N/m'
3 塑料焊条:应采用色泽均匀、外径一致、柔性好的材料
4 导电地网用铜箔:厚度应不小于。.05mm,宽宜为20mmo
4.2.2 贴面板应储存在通风千燥的仓库中,远离酸、碱及其它
腐蚀性物质。搬运时应轻装轻卸,严禁猛力撞击。严禁置于室
外 日晒雨淋。
4.
2.3 常用施工设备 (含工具)应包括开槽机、塑料焊枪、橡
胶榔头、割刀、直尺、刷子、打蜡机等,其规格、性能和技术
指标应符合施工工艺要求。
104.3 施工准备
4.3.
1 熟悉设计施工图并勘察施工现场;
4.3
.
2 制定施工方案,绘制防静电地面接地系统图、接地端子
图和地网布置图。
4.3.3 根据施工工艺要求齐备各种施工材料、设备、工具,并
摆放整齐 。
4.3.4 地面面积大于 140.`(含 ]40m`)时,在正式施工前应
做示范性铺设。
4.
3.5 施工场地应符合如下要求:
1 基层地面为水泥地面或水磨石地面时:
1)地面应清洁,应将地面上的油漆、粘合剂等残余物
清理干净 。
2) 地面应平整,用 2米直尺检查 ,间隙应小于 2
mm,
若有凹凸不平或有裂痕的地方必须补平。
3)地面应干燥,若为底层地面应先作防水处理。
4) 面层应坚硬不起砂 ,砂浆强度应不低于 75号。
2 基层地面为地板 (木地板、瓷砖、塑料等)时,应拆除
原地板,并应彻底清除地面上的残留粘合物。
3 施工现场应配备人工照明装置。
4.3.6 确定接地端子位置:面积在 100斌以内,接地端子应不
少于1个;面积每增加loo.,,应增设接地端子1-2个。
4.
3.
7 施工前应彻底清扫基层地面,地面上不得留有浮渣、尘
土等脏物 。
4.4 施
114.4.
1 划定基准线,应视房间几何形状合理确定。
4.4.2 应按地网布置图铺设导电铜箔网格。铜箔的纵横交叉
点,应处于贴面板的中心位置。铜箔条的铺设应平直 ,不得卷
曲,也不得间断。与接地端子连接的铜箔条应留有足够长度。
4.4.3 配置导电胶:将炭黑和胶水应按 1:100重量比配置,并
搅拌均匀。
4.4.4 刷胶:应分别在地面、己铺贴的导电铜箔上面、贴面板
的反面同时涂一层导电胶。涂覆应均匀、全面,涂覆后 自然晾
干 。
4.4.5 铺贴贴面板:待涂有导电胶的贴面板晾干至不粘手时,
应立即开始铺贴。铺贴时应将贴面板的两直角边对准基准线,
铺贴应迅速快捷。板与板之间应留有 1-2mm缝隙,缝隙宽度应
保持基本一致。用橡胶锤均匀敲打板面,边铺贴边检查,确保
粘贴牢固。地面边缘处应用非标准贴面板铺贴补齐,非标准贴
面板由标准贴面板用割刀切割而成。
4.4.6 当铺贴到接地端子处时,应先将连接接地端子的铜箔条
引出,用锡焊或压接的方法与接地端子牢固连结。再继续铺贴
面板。
4.4.7 整个房间铺贴完毕后,应沿贴面板接缝处用开槽机开焊
接槽。槽线应平直、均匀,槽宽4士0.
2mm为宜。
4.4.8 应用塑料焊枪在焊接槽处进行热塑焊接,使板与板连成
一体。焊接多余物应用利刀割平,但不得划伤贴面板表面。
4.4.9 接地系统施工应包括涂导电胶层、导电铜箔地网、接地
铜箔、接地端子、接地引下线、接地体等内容。除本章规定外,
其余应符合本规范 3.4.4,
3.4.5条规定。
4.4.
10 铺贴作业完成后,将地面清洁干净,并应涂覆防静电

价格:¥2.88VIP¥2.3SVIP¥1.44

购买数量: (库存:充足

1139+1 1266 0
  • 价格 ¥2.88
  • 分类 ISO 其他认证
  • 浏览 1266次
  • 标签
最新相关作品 更多 >
SJ-T31469-2002防静电地面施工及验收规范-PDF下载 HS/T58-2018《海关视频监控系统技术规范》(全文附P版下载) CJT 333-2010 城市公用事业互联互通卡密钥及安全技术要求
您可能会喜欢的其他模板
品至安防-方案下载坑
  • 海量创意模板,满足您的需求
  • 实用易修改,提升您的效率
  • 高质量精品热点内容每日更新
  • 专业客服接待,及时解决问题
