解决机房UPS电池承重不够的五大加固方案
作为机房或档案室用途的建筑,其楼板承重有特殊要求,如荷载设计值比普通办公楼较高。因此普通用房改造为机房或档案室使用或扩建原机房档案室需对原结构不能满足承载要求的进行承重加固处理。针对机房楼板承重不够情况小编整理了五大加固方案供参考。
方案一:机房楼面加钢筋混凝土层承重加固方案,加固方式:楼面增加承载;
根据机房承载要求,在大楼楼板面上加钢筋混凝土加固层,钢筋首选14#,按网状形式排列,将钢筋混凝土结构延伸本楼层四周圈梁上,使楼板载荷满足机房的承重要求。
承重加固基本施工流程:将原楼层地板表面打毛后→地面清理干净、淋湿,将钢筋放置到位→按网状形式扎好→水泥、砂、小碎石按1:1.5:3比例搅拌均匀后倒入→按时进行养护。
方案二:机房楼层底面加槽钢承重加固方案,加固方式:底部增加承载;
可选择该机房下一层楼顶上加装槽钢加固楼板来增加其载荷,使机房该区域的载荷达到新增设备的承重要求,适用于已投入使用多年的机房设备用房的扩充设备等。
承重加固施工基本流程:将需要加固下一层顶楼板面清理干净,涂上环氧树脂→将加工好的槽钢一面用环氧树脂涂匀粘上,两边嵌入边梁→再用45度角作槽钢支撑焊接。

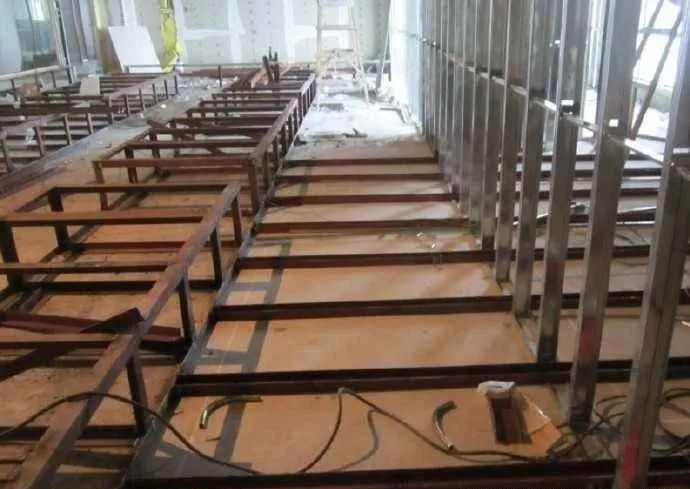

方案三:机房本层活动地板下加槽钢承重加固方案,加固方式:另加承载;
在活动地板下加装槽钢架,伸入到承载梁上,将蓄电池箱等固定在槽钢上,从而减轻地板的载荷已达到扩大机房承重目的。
承重加固基本施工流程:撤除活动地板部分→把多组16#槽钢嵌入两边承载梁上,两端固定→将蓄电池柜架焊在槽钢上→重新铺设活动地板,这样电池柜重量由槽钢架承担。

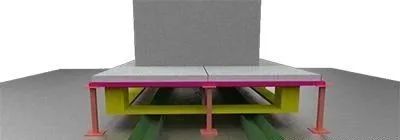

方案四:机房本层地板面加厚钢板承重加固方案,加固方式:分散承载;
机房楼板单位载荷达不到要求,可通过在机房本层地板面上加装厚钢板来分散载荷,使设备的载荷能均匀地分布在本层更宽大的地面上,从而满足楼板的载荷需求。
承重加固基本施工流程:清理干净机房内放置设备钢板的地板面→均匀地涂上环氧树脂后带支架厚钢板底面涂上环氧树脂放置在地板上。钢板加工时要将槽钢焊到钢板上作为设备机架。
方案五:机房粘贴碳纤维布承重加固方案
把碳纤维布均匀地涂覆在楼板下面与楼板和大梁粘接为一个整体,将作用于楼板上的重量通过碳纤维的拉伸,传递到大梁上,以此提高楼板承重的方法。较比其他承重加固方案,碳纤维加固具有质轻高强,可多层粘贴,加固后基本不增加原构件重量,且不影响结构外形,不仅仅能提高结构承载力还可以增强结构的刚度,是目前广泛用于楼板的承重加固。
随机图文
项目中外包团队成员管理难度大,如何破局?
项目中的业务外包团队,怎么管理? 有意思的是,这不是品至第一次碰到这样的提问。在好几次的课堂上,有同学问:有没有《外包项目管理》课程? 通过和他们的交流,我了解到这样的情况:外包团队一般都是外部的公司提供人力资源,雇佣关系和薪酬绩效管理都在外部公司,但是工作在甲方公司。 对于甲方阿里云:2.68亿中标北京实验室服务中心超大规模人工智能大单
2022年1月14日,超大规模人工智能模型训练平台项目招标公告,预算资金:人民币346,370,000.00元。 项目背景 北京市实验室服务保障中心此次采购的超大规模人工智能模型训练平台项目相关设备部署在北京智源人工智能研究院(以下简称智源研究院),智源研究院是北京市建设的人工智能领域新型研发机构。智源研究院已投入建设包括60台NVIDIA DGX A100计算节点服务鼓掌:全国首款PbS量子点短波红外成像芯片问世
华中科技大学武汉光电国家研究中心、光学与电子信息学院唐江教授团队与海思光电子有限公司合作,制备出一种适配硅基读出电路(ROIC)的顶入射结构的光电二极管,实现了30万像素、性能可媲美商用铟镓砷(InGaAs)的短波红外芯片,为国内首款硫化铅胶体量子点(PbS CQD)红外成像芯片。6月16日,相关成果以 A near-infrared col拆分标段后招标是否属于肢解项目规避招标?
情景案例某政府投资的新建项目施工总承包发包时,弱电部分作为专业工程暂估价含在总承包范围内。现弱电部分拟分为两个标段招标,两个标段金额合计超过400万元。请问这样操作是否属于肢解项目规避招标? 专家解析《招标投标法》第四条规定,“任何单位和个人不得将依法必须进行招标的项目化整为零或者以其他任何方式规避招标。”《工程建设项目施工招标投标办法》(七部委令2
